Изготовление архитектурных макетов — это многоэтапный процесс, который включает разработку концепции, создание цифровой модели, производство деталей и финальную сборку. Такие макеты используются девелоперами, архитекторами и корпорациями для презентации проектов инвесторам, покупателям и партнёрам. Понимание этапов разработки помогает заказчику оценить сроки, бюджет и возможности визуализации проекта. Ниже разобрано, как создаётся архитектурный макет — от идеи до демонстрации.

Макет территории МГТУ им. Н. Э. Баумана, 1:200, 12 000 × 3600 мм
Заказчик, который обращается за макетом впервые, обычно не понимает, почему сроки измеряются неделями, а цена отличается в разы у соседних мастерских. Ответ лежит не в сложности архитектуры, а в производственном цикле: макет проходит через проектирование, цех, электрику и отладку, и на каждом участке цена набирается по-своему. Разбор этого цикла показывает, где проект тратит время, какие решения принимаются один раз и почему поздние правки обходятся дороже всего.
Зачем девелоперам нужен физический макет, когда есть визуализация проекта
Макетирование пережило появление фотореалистичного рендера, VR-туров и видеороликов, и причина прозаична: ни один экран не даёт того, что даёт объём. Покупатель в офисе продаж за секунду считывает, как его корпус стоит относительно соседних, куда выходят окна, что закрывает вид с двенадцатого этажа. Разница в том, что видеоряд ведёт зрителя по заданному маршруту, а физическая модель позволяет обойти проект кругом и найти собственный ракурс — включая тот, который девелопер показывать не планировал. Поэтому макет остаётся инструментом продаж и держится в бюджетах даже там, где на рекламу тратят осторожно.
Сценариев использования у девелопера три, и они предъявляют к модели разные требования. В офисе продаж макет работает ежедневно и потому проектируется под нагрузку: подсветка включена часами, к модели подходят десятки человек, интерфейсом пользуются менеджеры без технической подготовки. На выставках и форумах у макета есть секунды, чтобы остановить проходящего мимо, — здесь работают масштаб, движение и свет, а к конструкции добавляются требования логистики: разборность, кофры, быстрый монтаж. На переговорах с инвесторами модель выполняет роль аргумента: показывает проект целиком и снимает подозрение, что за красивым рендером ничего не стоит.

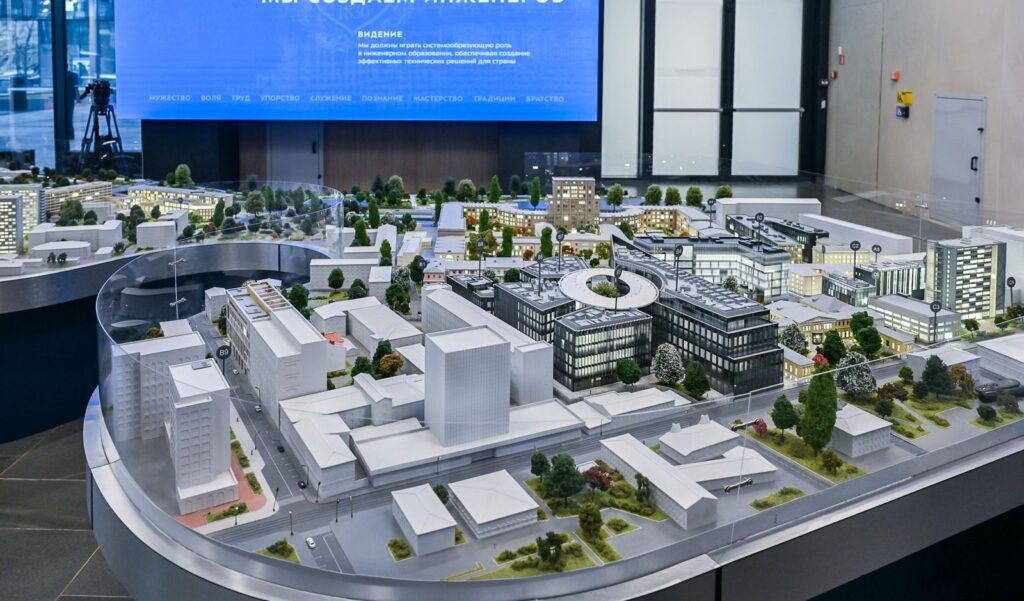

Отдельная категория заказчиков — инфраструктура и промышленность. Развязки, подземные части и технологические связи на плоскости превращаются в схему, понятную только профильному специалисту. Макет территории МГТУ им. Н. Э. Баумана в масштабе 1:200 и габаритами 12 000 × 3600 мм собирает исторические корпуса и новые объекты в единое пространство — картину, которую не составить из отдельных листов документации. Для промышленных объектов добавляется демонстрация технологии: действующие механизмы показывают цепочку от добычи сырья до отгрузки продукции.
Что нужно от заказчика и из чего складывается бюджет
Чтобы создать макет проекта, студии нужен не эффектный рендер, а рабочий комплект исходных данных: генплан с посадкой зданий, планы этажей, фасады, разрезы, решения по благоустройству. От полноты этого комплекта напрямую зависят сроки — каждый запрос недостающих сведений останавливает производство, и неделя, потерянная на согласовании, никак не компенсируется скоростью цеха. Готовая 3D-модель в рабочем формате ускоряет разработку: моделлеру не нужно восстанавливать геометрию по чертежам, он адаптирует существующую под производство. Отдельно уточняется стадия проекта, потому что макет по концепции и макет по рабочей документации — разные по точности продукты, и заказчик должен понимать, какой из них получит.
Следующее решение — масштаб. Он выводится из двух ограничений: площади объекта и размеров места установки, включая дверной проём, через который модель придётся заносить. Территорию обычно делают в 1:500, квартал — в 1:200–1:250, отдельные корпуса для офиса продаж — в 1:150–1:175, а поквартирный подбор требует более крупного 1:100–1:135. Вместе с масштабом фиксируется детализация, и это не абстрактное «сделайте покрасивее», а перечень того, что будет проработано физически: интерьеры за окнами, малые архитектурные формы, машины и фигуры людей, фактуры фасадов. В макете масштаба 1:175 интерьеры выполняются, например, в 10% квартир, а будущие очереди строительства показываются объёмами из матового стекла — приём, который честно разделяет построенное и планируемое.

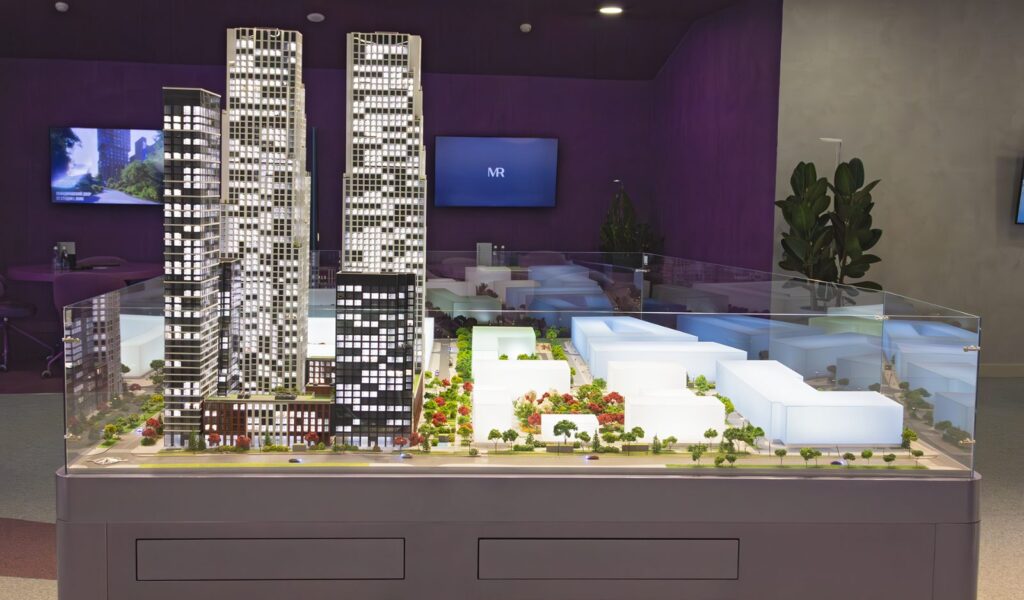

Макет MR Group VEER, 1:175: башни с интерьерами в части квартир и матовые объёмы будущих очередей — приём, разделяющий построенное и планируемое
Здесь же поднимается вопрос формата, и решать его нужно до начала работ. Презентационная модель с общей подсветкой закрывает задачу «показать проект». Интерактивный макет добавляет сценарии: покупатель задаёт параметры на сенсорном моноблоке, и подходящие квартиры подсвечиваются на фасаде. Выставочный формат требует прочности и транспортабельности. Переиграть этот выбор позже нельзя: каналы для проводки и посадочные места электроники закладываются на стадии проектирования деталей, и добавить интерактивность в готовую модель без разбора корпусов не получится.
Цена собирается из тех же параметров: площадь и масштаб, число зданий, детализация, объём электрики и механики. Заметнее прочего бюджет увеличивают поквартирная подсветка, сенсорное управление и кинетика — они требуют не материалов, а часов инженеров на проектирование, программирование и отладку. Сроки изготовления макета проекта слабо поддаются сжатию за счёт денег: простая модель без электроники делается от 5 дней, макет квартала с подсветкой и интерактивом — от 1 до 3 месяцев.
Как макет проходит производство: от цифровой модели до сдачи
Производственный цикл делится на шесть этапов, и каждый заканчивается результатом, который показывают заказчику. Первый — разработка цифровой модели. Работа начинается с анализа документации и постановки задачи: где будет стоять макет, кто и что должен на нём увидеть, какие сценарии показа нужны. Из этого рождается концепция — состав модели, границы территории, набор эффектов.
Затем архитектор и 3D-моделлер собирают геометрию зданий, рельеф, дорожную сеть, благоустройство. Эта модель отличается от той, что используется для визуализации проекта: рендер допускает условности, которые не переживут перевода в материал, — слишком тонкие элементы, невозможные примыкания, декоративную геометрию без толщины. Одновременно фиксируются масштаб, габариты подиума и материалы: прозрачные пластики для остекления, композиты для несущих оснований, металл для конструкций, которые не должны провисать.
Второй этап — проектирование деталей. Модель разбирается на фасадные панели, перекрытия, кровлю, дорожное полотно и малые формы, и каждая деталь получает допуски под свой метод изготовления. Параллельно проектируется начинка: посадочные места под светодиоды, каналы для проводки, крепления механизмов, доступ для обслуживания. Если предусмотрены движущийся транспорт или механизированные фигуры, механика разрабатывается вместе с корпусами — иначе подвижному элементу негде разместиться. Завершается этап раскладкой производственных файлов и проверкой собираемости конструкции.
Третий этап — производство макетов в цехе, где параллельно работают несколько технологий. Лазерная резка даёт тонкие плоские детали: фасадные членения, ограждения, оконные переплёты. Фрезеровка с ЧПУ обрабатывает объёмные и несущие элементы, формирует рельеф и основания. 3D-печать закрывает сложную геометрию — купола, скульптурные формы, повторяющиеся элементы, которые дешевле напечатать серией. Одновременно идёт окраска: цвет подбирается по фасадным решениям проекта, потому что оттенок и фактура определяют, будет ли модель выглядеть достоверно при рабочем освещении зала.
Четвёртый этап — сборка. Она идёт от основания: подиум, рельеф, дорожная сеть, затем корпуса; одновременно прокладывается электрика, потому что провода уходят внутрь конструкции. Достоверность собирается из мелочей — деревьев, фигур людей, автомобилей, фонарей; движущиеся персонажи задаются сценарием, а генплан иногда делают в двух сменных версиях — «зима» и «лето». Интерьеры прорабатывают в 10–20% квартир — этого достаточно, чтобы за стеклом появилась жизнь, а не пустой объём.
Пятый этап — свет и мультимедиа, то есть то, ради чего макет включают. Подсветка разводится по каналам: фасадная, интерьерная, уличная, поквартирная. Поквартирная адресация означает, что каждая квартира управляется отдельно, и это самая трудоёмкая часть электрики — в макете квартала счёт идёт на сотни каналов. Параллельно ставится мультимедиа: планшеты, сенсорные моноблоки, экраны, встроенные в конструкцию. В макете квартала масштаба 1:250 и габаритами около 7000 × 4000 мм освещение синхронизируется с интерактивным подборщиком жилья, и выбранная в интерфейсе квартира подсвечивается на фасаде. Интерактивность при этом — не кнопки, а сценарии: очерёдность строительства, зонирование, смена дня и ночи, свободные квартиры. Механика подчиняется той же логике — подъёмный механизм раскрывает лобби или показывает подземную часть и паркинг, то есть ровно то, что в рендере остаётся техническим разрезом.

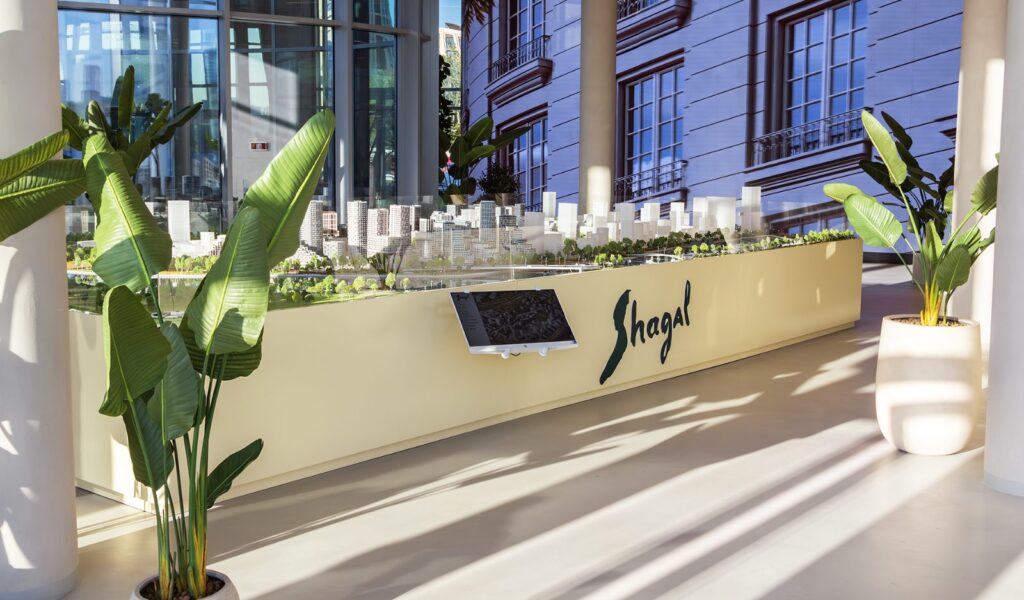

Поквартирная подсветка на макете ЖК «Шагал», 1:250, 7200 × 3920 мм: каждая квартира — отдельный канал
Шестой этап — финальная проверка. Перед отгрузкой макет прогоняют в режиме, близком к эксплуатации: многочасовые циклы света, повторные запуски механики, проверка отклика интерфейсов. На этой стадии отлавливают перегрев, рассинхрон света и приложения, износ подвижных узлов. Затем модель консервируют под транспортировку, монтируют на площадке и передают с инструктажем персонала: кто включает, что делать при сбое, куда обращаться. В компании Бизнесмакет на макеты действует гарантия 3 года, и регламент обслуживания оговаривается на этой же стадии — вопрос о том, кто через год чинит подсветку, лучше закрывать до подписания договора, а не после.
Как заказать изготовление архитектурного макета и на что смотреть в договоре
Разговор с подрядчиком стоит начинать не с габаритов, а с задачи: где будет стоять макет, кто аудитория, что нужно доказать этой аудитории. Из ответов выводятся масштаб, состав работ и техническое задание с перечнем зданий, эффектов и сценариев; после согласования сметы проект уходит в разработку. Ключевое, о чём заказчику стоит договориться заранее, — контрольные точки: утверждение цифровой модели, приёмка окраски, показ световых сценариев до финальной сборки. Если согласование одно, на выдаче, любая правка превращается в переделку собранной конструкции и стоит как новое производство, тогда как замечание на стадии цифровой модели закрывается за часы работы моделлера.
Второй пункт, определяющий итоговый счёт, — граница между сметой и допработами. Подиум, витрина, кофры, доставка, монтаж, обучение персонала, программирование дополнительных сценариев: каждая позиция либо входит в стоимость, либо оплачивается отдельно. Третий пункт — гарантия и сопровождение: срок, перечень покрываемых случаев, стоимость выезда специалиста. Макет живёт в офисе продаж годами, дольше рекламной кампании, и обслуживание за этот срок понадобится обязательно.
Вывод
Создание архитектурного макета — управляемый процесс с понятными контрольными точками, где сроки и бюджет определяются не сложностью архитектуры, а объёмом электрики, механики и отладки. Чем раньше заказчик формулирует сценарий показа, тем точнее выходит смета и тем меньше правок приходится на стадию, где они стоят дороже всего.
